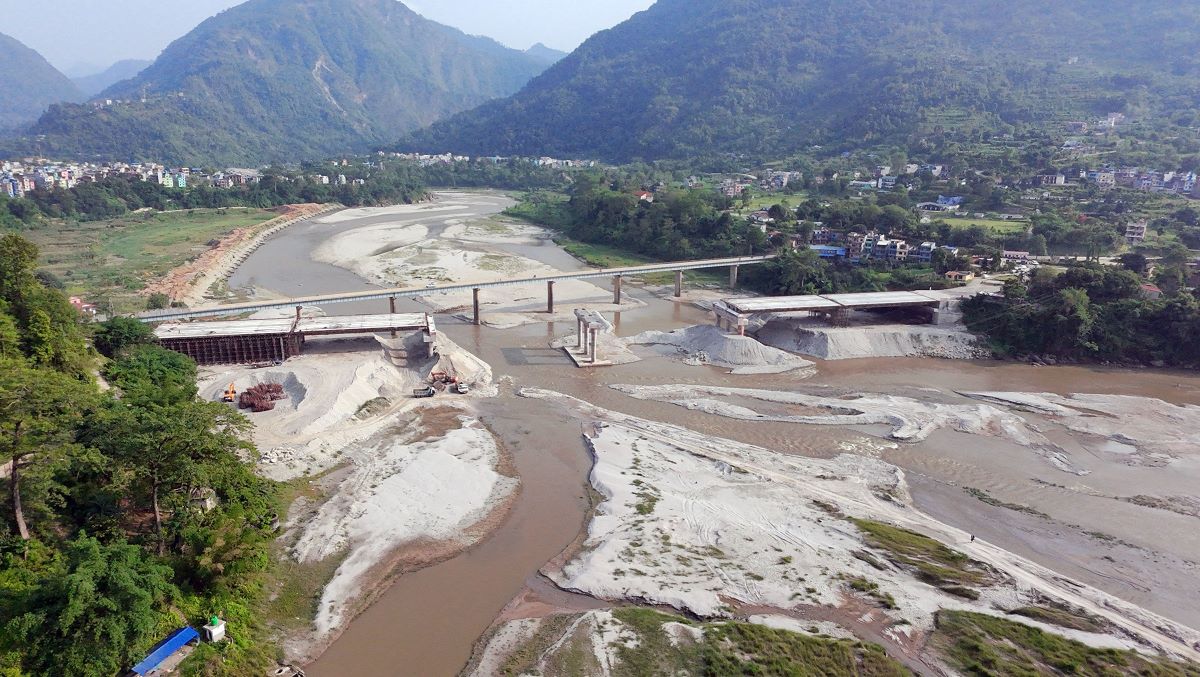

मुग्लिन-पोखरा सडकअन्तर्गत तनहुँको दमौलीमा निर्माण हुँदै गरेको मादीनदीमाथिको पुल अन्तिम चरणमा पुगेको छ।
व्यास नगरपालिका-४ र ५ जोड्ने मादीनदी पुलको काम तीव्र गतिमा भएसँगै हालसम्म ७१ प्रतिशत सम्पन्न भएको हो।
पुल निर्माण तीव्र गतिमा प्रभावकारी रूपमा भइरहेको मुग्लिन-पोखरा सडक आयोजना (पूर्वी खण्ड) का इञ्जिनियर विष्णुप्रसाद पाण्डेले जानकारी दिए।
'उक्त पुलमा छ वटा स्पान हुनेछ । ३१५ मिटर लामो पुल तीन वर्षभित्र सम्पन्न गर्नेगरी निर्माण कम्पनीले सन् २०२२ अगष्ट ११ मा रु एक अर्ब २१ करोडमा ठेक्का सम्झौता गरेको थियो,' उनले भने।
पृथ्वी राजमार्गको सबैभन्दा लामो आर्क डिजाइनको उक्त पुल चार लेनको हुनेछ। हाल नदीमाथि रहेको दुई लेनको पुल ३७० मिटर लम्बाइको छ। सोही पुलभन्दा करिब ५० मिटरको दूरीमा नयाँ पुल निर्माण भइरहेको इञ्जिनियर पाण्डेले बताए।
'मुग्लिन-पोखरा सडक आयोजनाको पूर्वी खण्डअन्तर्गत आँबुखैरेनीबाट जामुनेसम्म १३ वटा पुल निर्माण सम्पन्न भइसकेका छन् । पूर्वी खण्डअन्तर्गत सडकको काम ८६ प्रतिशत सकिएको छ । आँबुखैरेनी-जामुनेसम्मको ४१.४५ किलोमिटर कालोपत्र सकिएको छ,' उनले भने।
पूर्वी खण्डमा विसं २०७७ माघ १७ गते सम्झौता भई २०७८ वैशाख २ गतेदेखि काम सुरु भएको थियो । पूर्वी खण्डको ठेक्का चाइना कम्युनिकेसन कन्स्ट्रक्सनले पाएको छ।
विसं २०२६ मा रेखाङ्कन भएको सडकमा सवारीको चाप बढ्दै गएपछि एसियाली विकास बैंक (एडिबी)को ऋण सहयोगमा सडक चार लेनको बनाउन लागिएको हो । पूर्वी खण्डको ठेक्का ६ अर्ब २१ करोड ३१ लाख १३ हजारमा लागेको छ।
पूर्वी खण्डको ठेक्का म्याद असार २९ गते सकिएको छ। केही काम बाँकी रहेकाले म्याद थपका लागि भौतिक पूर्वाधार मन्त्रालयमा सिफारिस गरिएको पाण्डेले बताए।
